文章摘要:完整的柬埔寨設廠流程裡,真正拖慢進度的往往不是某一道審批,而是四條並行行政線彼此的依賴關係——公司設立(商業部、稅務總局、勞動部三階段登記)、投資資格(向柬埔寨發展理事會或經濟特區提交合格投資項目申請,先取得條件註冊證書(CRC)、再於 28 個工作日內換發最終註冊證書(FRC))、建廠許可(用地合約公證、建築許可、環境影響評估)、以及營運前置(社保登記、海關登記、進口免稅清單)。
用地合約是投資申請的前提,而條件註冊證書又載明後續須辦的各項許可與主管部門;任何一環延誤,後面全部順延。這就是行政摩擦轉為時間成本的路徑,而這些延誤最終都會變成實際支出:合格投資項目的免稅啟動期不論投產與否都在倒數、已投入資金的機會成本,以及對客戶的交期承諾。經濟特區的一站式窗口有明確法源——依《第 148 號子法令》,柬埔寨發展理事會授權柬埔寨經濟特區委員會設立經濟特區管理局,海關、商務部、進出口檢驗與反欺詐部、勞動與職業培訓部等派駐園區受理核發。本文說明落地要辦哪些事、一站式窗口改變了什麼與沒有改變什麼、年度持續義務,以及如何把行政時間換算成實際成本。
一、QIP 批下來了,柬埔寨設廠為什麼還要八個月才能開工?
一位商人在會議上抱怨:投資批文半年前就拿到了,工廠到現在還沒出第一批貨。追問下去,事情的樣貌是這樣的——建築許可卡在圖紙修改,環評補件來回三次,設備到港時免稅清單還沒批下來,貨在碼頭壓了二十幾天;等這些都通了,招工又趕上節慶,產線遲遲開不滿。
這不是特例,也不是哪一個部門效率不好。真正的原因是:在柬埔寨落地要辦的事,不是一條排隊的隊伍,而是四條彼此有依賴關係的並行線——前面的文件沒到位,後面的程序連排隊的資格都沒有。要看懂這件事,得先把這四條線攤開來。
二、柬埔寨設廠流程要辦哪些事?四條並行的行政線
完整的柬埔寨設廠流程可以歸為四條線:公司設立、投資資格、建廠許可、營運前置。它們不是依序完成,而是並行推進、且互為前提。

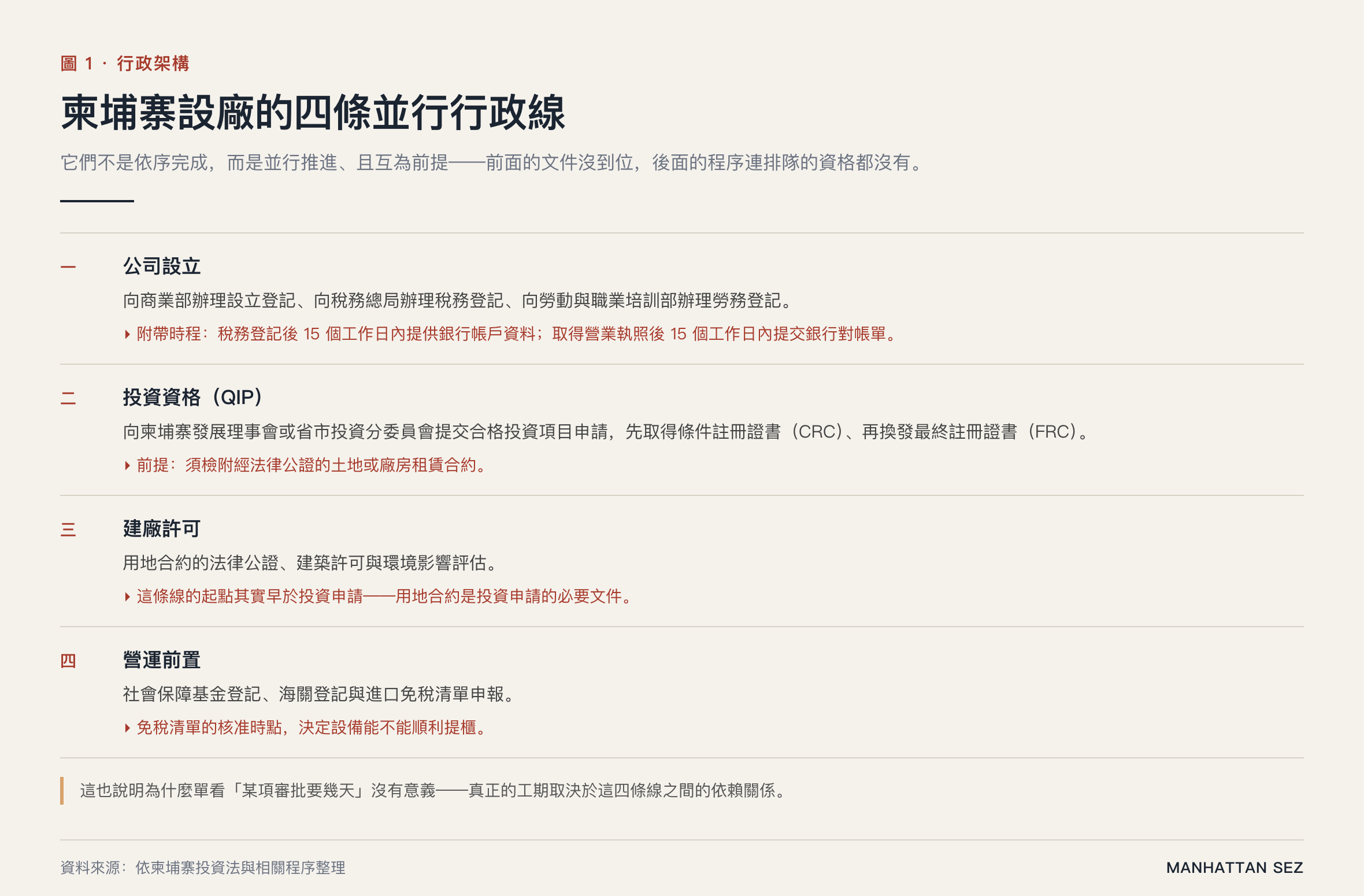

圖 1:柬埔寨落地的四條行政線與彼此的依賴關係(依柬埔寨投資法與相關程序整理)。
第一條是公司設立,正式程序分三階段:向商業部辦理設立登記、向稅務總局辦理稅務登記、向勞動與職業培訓部辦理勞務登記。實務上還有若干附帶時程——稅務登記後須於 15 個工作日內提供銀行帳戶資料,取得營業執照後 15 個工作日內提交銀行對帳單;營業前須向勞動部提交開業聲明,員工超過八名者須制定符合《勞動法》的內部規定,並於公司成立後三個月內提交;員工超過一名即須向國家社會保障基金(NSSF)登記。公司註冊本身一般約需二至六周,視文件完備度而定(登記程序的完整說明見柬埔寨設立企業指南)。
第二條是投資資格,也就是合格投資項目(QIP)的申請,這是取得租稅與進口優惠的前提。第三條是建廠許可,包含用地合約的法律公證、建築許可與環境影響評估;其中用地合約是投資申請的必要文件,因此這條線的起點其實早於投資申請。第四條是營運前置,包含社保登記、海關登記與進口免稅清單——設備與建材若要免稅進口,清單必須先經核准,否則貨到港只能壓著或先繳稅。
這四條線的依賴關係是理解整個流程的關鍵:用地合約是投資申請的前提,投資申請核發的條件註冊證書又載明後續須辦哪些許可、由哪些部門負責,而免稅清單的核准時點則決定設備能不能順利提櫃。這也說明為什麼單看「某項審批要幾天」沒有意義——真正的工期取決於這些環節能否銜接得上。
三、柬埔寨設廠 QIP 申請流程怎麼走?CRC 與 FRC 到底差在哪
合格投資項目的申請有一個常被誤解之處:過程中會核發兩張證書,而企業往往以為拿到第一張就等於完成。
| 階段 | 內容 | 關鍵時程與要件 |
| 提交申請 | 向柬埔寨發展理事會或省市投資分委員會提交合格投資項目申請表 | 須檢附經法律公證的土地租賃或廠房租賃合約 |
| 條件註冊證書(CRC) | 載明該項目營運所需的各項授權、許可、證照與核准手續,以及負責辦理的政府部門 | 這是一張「待辦清單」,不是完成證明 |
| 資本與稅務登記 | 提交註冊資本 25% 的銀行結單;經發展理事會轉送增值稅登記申請至稅務總局 | 銀行結單與登記文件須齊備 |
| 最終註冊證書(FRC) | 正式取得合格投資項目資格,並附公司註冊證書、專利稅登記證、增值稅登記證 | 於核發條件註冊證書後 28 個工作日內核發 |
| 進口免稅申請 | 提交建築材料、生產設備與生產原料的進口免稅清單(Master List) | 清單須先核准,設備到港才能免稅提櫃 |
這張表的重點在兩張證書的性質差別:條件註冊證書是主管機關列給企業的待辦清單——它告訴你還要向哪些部門辦哪些許可;最終註冊證書才是資格的正式確立。許多企業在拿到條件註冊證書後便以為可以動工,實際上建築許可、環評與各項登記都還在清單上。此外,投資項目原則上採自動審批制,主管機關應於收到投資建議書後 31 個工作日內完成審批;但這個時限計算的是「文件齊備後的審批時間」,不包含企業補件與準備文件的時間——這也是實務上感受與法規時限落差的主要來源。
四、經濟特區一站式窗口憑什麼能在區內審批?第 148 號子法令與派駐機制
經濟特區的「一站式服務」不是園區自行提供的加值服務,而是有法源依據的政府派駐機制——這一點決定了它與一般園區代辦服務的本質差異。
2005 年 12 月 29 日,柬埔寨政府頒布《第 148 號子法令》(Sub-Decree No. 148 ANK/BK on the Establishment and Management of Special Economic Zones),確立經濟特區的設立與管理框架。依《投資法》第 4 條與該子法令,柬埔寨發展理事會監督管理經濟特區,並授權柬埔寨經濟特區委員會(CSEZB)決定特區的設立與管理事項;柬埔寨經濟特區委員會有權在特區內設立經濟特區管理局,作為一站式服務窗口,由該委員會、海關、商務部、進出口檢驗與反欺詐部(Camcontrol)、勞動與職業培訓部等政府部門派駐人員進駐,負責向特區投資者審批與核發許可證、執照與登記,並依各主管部門授權批准相關投資激勵措施。此外另設經濟特區調解委員會處理區內糾紛。
這套機制的意義在於「審批權在特區內」,而非「園區幫你送件」。對企業而言,差別體現在兩件事上:一是不必為了不同許可往返金邊與不同部門;二是當文件出現問題時,可以當面釐清並即時補正,而不是寄件、等回復、再寄件的循環。至於區外項目,則須向柬埔寨發展理事會或省市投資分委員會辦理,其中投資額低於 200 萬美元的項目由省市投資分委員會管轄。
五、柬埔寨一站式服務改變了什麼、又沒有改變什麼?
要評估一站式窗口的實際價值,必須同時說清楚它不能做什麼——否則比較會失真。
它沒有改變的是:法定審批時限(31 個工作日)是全國統一標準,特區無法超越法律加速;優惠內容也與區外相同,特區不能核給法規以外的優惠、免稅年限不會更長;企業自身應準備的文件、資本與合規責任同樣不會減少。它改變的是發生在這些法定程序之間的事——往返次數、補件次數、跨部門協調的失敗點,以及問題被發現的時間點。一份文件若在窗口當面被指出缺漏,成本是當天補正;若寄出後兩周才被退回,成本是兩周加一次重新排隊。

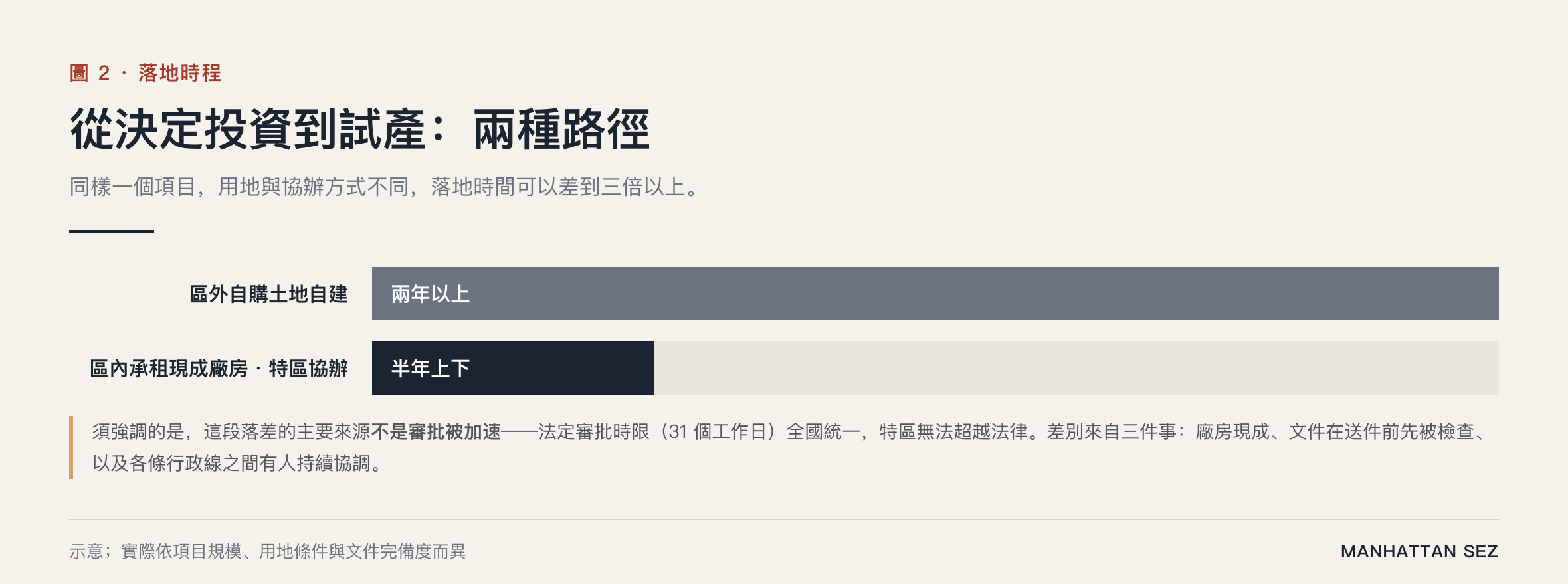

圖 2:從決定投資到試產的兩種路徑時程(示意;實際依項目規模、用地條件與文件完備度而異)。
把這些差異累加起來,就成了圖 2 的落差:同樣一個項目,若在區外自購土地自建、各項自辦,從決定投資到試產往往需要兩年以上;若在特區內承租現成廠房、由特區協辦,則可能壓縮到半年上下。須強調的是,這段落差的主要來源不是審批被加速,而是三件事——廠房不必從設計報建開始、水電與排汙由特區統一接入、以及文件問題能在區內即時解決(承租與自建的成本比較,見廠房租賃 vs 自建)。
六、拿到 QIP 之後每年還要做什麼?合規證書、免稅清單與月度申報
落地完成不等於行政工作結束。合格投資項目的優惠是一項持續性的年度義務,這一點往往在第二年才被真正感受到。

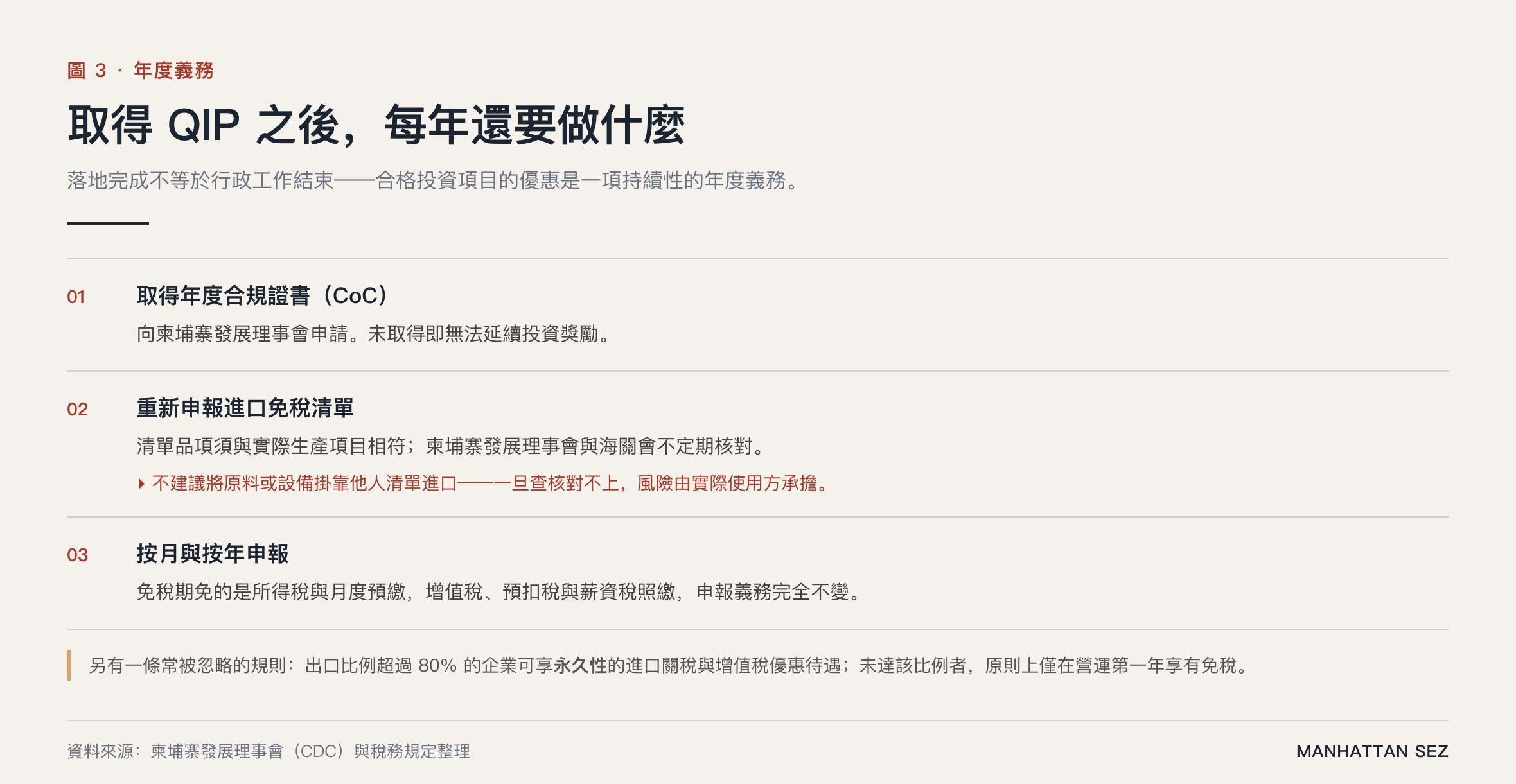

圖 3:合格投資項目企業的年度持續義務(依柬埔寨發展理事會與稅務規定整理)。
每年必須完成的事情至少有三項:向柬埔寨發展理事會取得合規證書(Certificate of Compliance,CoC),未取得即無法延續投資獎勵;重新申報進口免稅清單,且清單品項須與實際生產項目相符——柬埔寨發展理事會與海關會不定期核對企業進口的物資與機器,若與生產項目不符,可能被要求補繳關稅、處以罰款,嚴重者取消資格;以及年度企業所得稅申報。此外,增值稅、預扣稅與員工薪資稅須按月申報,即使在免稅期內、1% 月度預繳獲免,仍須遞交零申報。
這裡有一個值得單獨指出的規則:依相關規定,出口比例超過 80% 的企業可享永久性的進口關稅與增值稅優惠待遇;未達該比例者,原則上僅在營運第一年享有免稅。這意味著「出口佔比」不只是營運指標,也是一項影響長期稅負的門檻——企業在規劃內外銷比例時,應把這條一併納入(相關規定另見柬埔寨營業執照申請指南)。
也因為這些義務年年發生,業界普遍不建議將原料或設備掛靠在他人的免稅清單下進口:一旦查核對不上,風險由實際使用方承擔,而重新取得資格的成本遠高於當初省下的手續。
七、柬埔寨設廠的行政時間,最後會變成多少錢?
前面幾節談的是四條行政線怎麼排、容易卡在哪裡;但對企業而言,真正需要換算的是——這些延誤最後會變成多少錢。
最先被消耗掉的是免稅期。合格投資項目的免稅期在啟動期結束後即開始計算,它不會等企業賺錢;投產越晚,能落在獲利年份的免稅年數就越少(其機制詳見柬埔寨企業所得稅與合格投資項目免稅優惠一文)。這筆損失不會出現在任何一張單據上,因此在評估階段最容易被低估。
同時被佔住的是已經投入的資金。土地價款、建安工程與設備款在投產前就已支出,卻尚未產生任何現金流入;工期每延後一個月,這筆資金的機會成本就多計一個月,項目規模越大越明顯。
而影響最深遠的,是對客戶的交期承諾。多數企業遷廠是因為品牌方要求中國以外的產能,這類要求通常帶有明確的時間表;若無法在約定期限內交出合格產能,損失的不只是當期訂單,而可能是整個品項的供應資格。
把這些放在一起看,「多快能投產」這件事的價值,往往高於地價每平方米少幾美元。這也是企業評估經濟特區時容易忽略的一點:地價與租金是明碼標價、容易比較的;而落地速度與行政摩擦不會寫在報價單上,卻直接決定這些成本何時開始被回收。既然如此,接下來要問的就是:一個經濟特區憑什麼能把這段時間壓下來。
八、從「一站式窗口」到實際投產:MSEZ 如何縮短落地時間
企業考察柬埔寨經濟特區時,不能只問「有沒有一站式服務」。政府部門派駐園區、在區內受理投資與進出口事務,本來就是經濟特區的基本配置。
真正拉開差距的,是這個窗口能否與特區行政、報關團隊、廠房交付和基礎設施接入協同運作,把企業面對的多條行政線串成一條可執行的投產路徑。換句話說,窗口設在園區裡,並不等於項目就一定推進得快。企業還需要確認三個問題:第一,園區團隊是否熟悉用地、合格投資項目、建築、環評和免稅清單之間的前後依賴;第二,文件出現問題時,是否有人能夠在送件前發現,而不是等主管部門退件;第三,廠房、水電、汙水處理和設備報關能否與審批進度同步銜接。影響投產時間的,往往不是某一項審批用了多少天,而是這些環節之間有沒有人持續協調。這三個問題對任何一個經濟特區都適用,包括曼哈頓經濟特區。
曼哈頓經濟特區(MSEZ)的差異,也應該從這套執行能力來理解,而不只是「一站式窗口」五個字。特區自 2005 年投入運營,一站式窗口與行政、報關團隊長期在區內協作,並以中文作為主要工作語言之一。對首次進入柬埔寨的中國企業而言,這意味著總部、現場人員與當地主管部門之間,可以減少因語言轉換和信息斷層造成的重複溝通。
更具體地說,曼哈頓經濟特區能夠從幾個容易拖延投產的接口提前介入:用地或廠房合同由特區提供,可在投資申請前確認文件形式,減少因合同問題影響合格投資項目申請的風險。條件註冊證書列出的後續許可,可由特區團隊結合區內派駐部門提前梳理,避免企業拿到證書後才發現仍有多項手續未完成。設備和原材料的免稅清單,可在採購及裝運前檢查品名與申報方式,降低設備到港後因清單不符而壓港的風險。特區行政團隊與報關團隊處於同一執行鏈條,可以把免稅清單審批、設備到港和口岸報關的時間銜接起來。現成標準廠房以及特區自建的供電、供水和汙水處理系統,使企業不必從土地開發和基礎設施建設開始,進一步縮短前期工期。
曼哈頓經濟特區位於柬越邊境巴域(Bavet),距柬越邊境約 6 公裡、距胡志明港區約 90 公裡。這個區位本身並不能取代行政能力,但對於原材料或設備經越南港口進入、成品需要銜接跨境物流的企業,特區內的報關協作與邊境區位可以形成同一條執行鏈。它的價值不是提供法規以外的優惠,也不改變規則適用,能降低的是從「取得投資資格」到「設備進場並開始試產」之間的協調成本。
因此,企業比較經濟特區時,不應只比較地價、租金或優惠清單,也不能只確認園區是否設有一站式窗口。更有用的做法,是要求園區按照項目情況說明:誰負責統籌各項手續、哪些文件會在送件前檢查、免稅清單何時開始準備、設備到港由誰銜接,以及廠房和水電最早何時能夠交付。只有這些問題有明確負責人和時間表,「一站式服務」才會真正轉化為投產速度。
若貴公司正在評估柬埔寨的落地地點,可向曼哈頓經濟特區團隊提供項目類型、投資規模、廠房需求、設備到港時間及計劃投產日期,由特區據此說明可協辦事項、責任邊界與預計關鍵時程,亦可先了解在柬埔寨投資的整體條件。
九、柬埔寨設廠流程常見問題 FAQ
Q1:在柬埔寨設廠,從頭到尾要辦哪些手續?
| 可歸為四條並行的線:公司設立(商業部設立登記、稅務總局稅務登記、勞動與職業培訓部勞務登記)、投資資格(合格投資項目申請,先取得條件註冊證書、再換發最終註冊證書)、建廠許可(用地合約公證、建築許可、環境影響評估),以及營運前置(社會保障基金登記、海關登記、進口免稅清單)。四條線並行推進且互為前提——用地合約是投資申請的必要文件,條件註冊證書又載明後續須辦的各項許可。 |
Q2:CRC 和 FRC 有什麼不同?拿到 CRC 就可以動工了嗎?
| 不可以。條件註冊證書(CRC)是主管機關列給企業的待辦清單,載明該項目營運所需的各項授權、許可、證照與主管部門;最終註冊證書(FRC)才是合格投資項目資格的正式確立,於核發條件註冊證書後 28 個工作日內核發。拿到條件註冊證書時,建築許可、環境影響評估與各項登記通常都還在清單上尚未完成。 |
Q3:經濟特區的「一站式服務」和一般園區代辦有什麼差別?
| 差在法源與審批權。依《第 148 號子法令》與《投資法》第 4 條,柬埔寨發展理事會授權柬埔寨經濟特區委員會在特區內設立經濟特區管理局,由海關、商務部、進出口檢驗與反欺詐部、勞動與職業培訓部等派駐人員進駐,直接審批與核發許可證、執照與登記。也就是說,審批權在區內,而非園區代為送件到金邊。 |
Q4:一站式服務能讓審批變快嗎?
| 不能超越法定時程。投資項目採自動審批制、法定應於 31 個工作日內完成審批,這是全國統一標準,特區無法加速;優惠內容與免稅年限也與區外相同。一站式窗口改變的是法定程序「之間」的事:往返次數、補件次數、跨部門協調的失敗點,以及問題被發現的時間點——文件若在窗口當面被指出缺漏,成本是當天補正,而不是兩周後被退件重排。 |
Q5:拿到 QIP 之後,每年還要做什麼?
| 至少三項:向柬埔寨發展理事會取得年度合規證書(未取得即無法延續獎勵)、重新申報進口免稅清單(品項須與實際生產項目相符,發展理事會與海關會不定期核對),以及年度企業所得稅申報。此外增值稅、預扣稅與員工薪資稅須按月申報;即使在免稅期內、1% 月度預繳獲免,仍須遞交零申報。 |
